PROJECT <<事業案内トップに戻る
実績名
H27手取川ダム貯水池法面補修工事

施工実績詳細データ
施工内容
施工目的
湛水面の法面保護
課題
ダム水位調整により施工箇所が水没する時期(11月中旬)までに吹付施工を完了させる必要があった。
解決策
ラス張り・法枠組立と吹付の同時施工を行うことにより、水没する時期(11月中旬)までに施工を完了させた。
施工工種・数量
透水性コンクリート吹付法枠工(F300) L=193m
透水性コンクリート吹付法枠工(F500) L=156m
透水性コンクリート吹付工(t=10cm) A=2,627㎡
透水性コンクリート吹付工(t=5cm) A=266㎡ 施工途中で区域外の法面が崩壊し、応急対策として行った。
施工前
施工完了

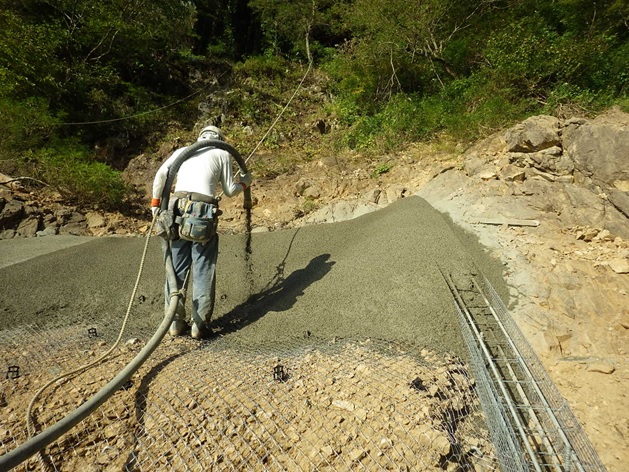

施工状況
採用工法

ザルコン
粒度調整骨材に、セメント、特殊混和材「ザルコンベース」などを配合した材料を吹付けして、内部に連続空隙を持つ”ザル”のような透水性コンクリートを造成する工法です。ダム湛水法面、道路法面、河川護岸の堤…
